Los hitos de pago son los momentos de la obra, ligados a trabajos concretos terminados, en los que el contratista tiene derecho a cobrar una parte del precio. Son muy habituales en contratos privados (viviendas unifamiliares, reformas, naves, obras llave en mano) como alternativa a la certificación mensual por mediciones.
Bien definidos, aportan claridad a ambas partes. Mal definidos, pueden dejar al contratista financiando la obra durante meses.
Hitos de pago frente a certificación mensual
- Certificación mensual: se paga cada mes lo realmente ejecutado según mediciones y precios unitarios. Ver cómo hacer una certificación de obra.
- Hitos de pago: se paga un porcentaje fijo del precio cuando se alcanza un hito verificable (por ejemplo, "estructura terminada").
Ventajas de los hitos
- Sencillez administrativa: no hay que medir y valorar cada mes.
- Claridad para el cliente: sabe cuánto pagará y cuándo.
- Incentivo al avance: el contratista cobra cuando termina fases.
Inconvenientes
- Desfase entre coste y cobro si los hitos están mal escalonados.
- Discusiones sobre si un hito está "realmente" terminado.
- Poca flexibilidad ante cambios de secuencia.
Ejemplo de calendario de hitos
Para una obra de 12 meses:
- Firma del contrato – anticipo: 10 %
- Fin de cimentación (mes 2): 15 % (acumulado 25 %)
- Fin de estructura (mes 5): 25 % (acumulado 50 %)
- Cerramientos y cubierta (mes 8): 20 % (acumulado 70 %)
- Instalaciones y acabados (mes 11): 20 % (acumulado 90 %)
- Recepción de la obra (mes 12): 5 % (acumulado 95 %)
- Fin del periodo de garantía: 5 % (acumulado 100 %)
El riesgo: el hueco de financiación

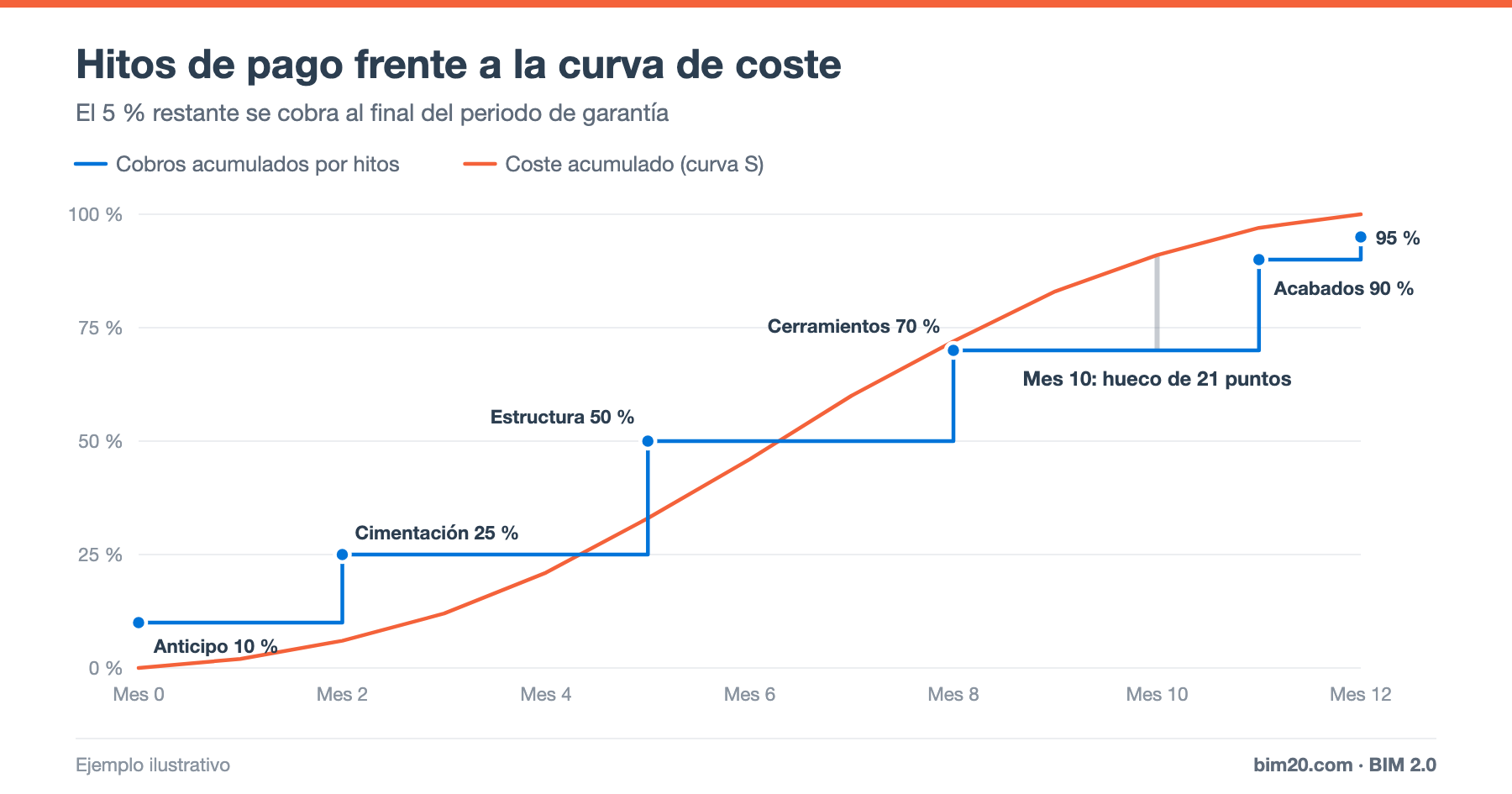

Si comparamos los cobros acumulados con el coste acumulado de la obra (la curva S de coste), aparecen los periodos en los que el contratista va por delante del cobro:
- Mes 4: coste 21 %, cobrado 25 % → el anticipo y el primer hito cubren el coste.
- Mes 7: coste 60 %, cobrado 50 % → el contratista financia 10 puntos.
- Mes 10: coste 91 %, cobrado 70 % → hueco de 21 puntos. En una obra de 1,2 M€, más de 250.000 € de coste sin cobrar.
Este hueco hay que financiarlo con caja propia o con pólizas, lo que tiene un coste financiero que debe estar en el precio. Lo analizamos en detalle en flujo de caja de una obra.
Cómo definir buenos hitos de pago
1. Alinea los hitos con la curva de coste
Reparte los porcentajes de forma que el cobro acumulado siga de cerca al coste acumulado. Evita hitos muy separados en la fase central de la obra, que es cuando más se gasta.
2. Hitos objetivos y verificables
"Estructura terminada" debe precisarse: ¿incluye la cubierta?, ¿los desencofrados?, ¿el certificado del laboratorio? Cuanto más objetivo, menos conflictos.
3. Anticipo con garantía
Un anticipo inicial del 5-15 % ayuda a financiar la implantación y los primeros acopios. Es habitual que el cliente exija a cambio un aval por el importe anticipado.
4. Retención y garantía
Una retención final (por ejemplo, del 5 %) que se libera al terminar el periodo de garantía protege al cliente. Debe estar claramente pactada.
5. Cláusulas para modificados
Define cómo se pagan los trabajos adicionales: ¿se añaden a un hito o se facturan aparte cuando se ejecutan?
6. Plazos de pago
Fija el plazo entre la verificación del hito y el pago (por ejemplo, 30 días). Un hito cumplido que se cobra a 90 días aumenta el hueco de financiación.
Hitos de pago en contratos públicos
En la contratación pública española lo habitual son las certificaciones mensuales de obra ejecutada, aunque la normativa permite abonos a cuenta por operaciones preparatorias (como acopios de materiales), normalmente con garantía. Revisa siempre el pliego de cada contrato.
Hitos de pago y control de la obra
Aunque se cobre por hitos, la obra debe controlarse con producción real y costes, no con los cobros:
- El margen se calcula sobre la producción ejecutada, no sobre lo facturado.
- La diferencia entre lo ejecutado y lo facturado se recoge como obra ejecutada pendiente de certificar (o como facturación anticipada si se ha cobrado por delante).
Preguntas frecuentes
¿Qué porcentaje de anticipo es habitual?
En obra privada suele estar entre el 5 % y el 20 %, en función del tamaño de la obra, los acopios iniciales y la confianza entre las partes.
¿Se pueden combinar hitos y certificación mensual?
Sí. Es frecuente pagar por hitos la parte de precio cerrado y certificar por mediciones los trabajos adicionales.
Conclusión
Los hitos de pago simplifican la relación con el cliente, pero exigen diseñarlos con la curva de coste delante. Un calendario bien escalonado evita que el contratista financie la obra y reduce los conflictos.
